Harmonogramowanie zleceń produkcyjnych w programie KbRS

Harmonogramowanie zleceń produkcyjnych polega na ustaleniu, kiedy i na jakich zasobach zostanie wykonana każda operacja każdego zlecenia. Program KbRS umożliwia ułożenie takiego harmonogramu, ocenę jego jakości według wielu kryteriów i porównanie wariantów przed wyborem jednego z nich.

Strona opisuje funkcje Aplikacji KbRS – programu z oknami, przeznaczonego do pracy planisty. Moduł KbRS do integracji ma ten sam model danych, te same metody harmonogramowania i tę samą ocenę harmonogramów. Moduł nie ma okien i jest wywoływany przez system nadrzędny klasy ERP (planowanie zasobów przedsiębiorstwa) albo MES (zarządzanie realizacją produkcji). Współpracę z takimi systemami opisuje strona Integracja z ERP.

Model danych produkcji

Model danych opisuje zasoby, czas ich pracy, procesy technologiczne i zlecenia do zaplanowania. Szczegółowość modelu danych wyznacza zgodność harmonogramu z rzeczywistymi warunkami produkcji.

Model danych składa się z czterech grup danych:

  • Zasoby – maszyny oraz pracownicy z przypisanymi kompetencjami. Operacja może mieć zasoby alternatywne, czyli zasoby zamienne o tych samych możliwościach.
  • Kalendarze – czas pracy każdego zasobu z wydajnością i pojemnością oraz przerwy i nadgodziny stanowisk.
  • Procesy technologiczne – kolejność operacji wyrobu z wariantami operacji i strukturami montażowymi. Parametry operacji obejmują czas przygotowawczo-zakończeniowy (tpz), koszt operacji i relacje z zazębieniem, w których kolejna operacja może się rozpocząć przed zakończeniem poprzedniej.
  • Zlecenia – liczba sztuk, wielkość partii, rodzaj przepływu partii między operacjami (np. szeregowy), termin i priorytet. Każde zlecenie ma własną strategię harmonogramowania: w przód, od najwcześniejszej możliwej chwili, albo wstecz, od terminu zlecenia.

Operacja może wymagać jednocześnie kilku zasobów z określonej grupy. Liczba przydzielonych zasobów jest wtedy wyznaczana na jeden z dwóch sposobów:

  • według liczby zasobów – operacja otrzymuje wymaganą liczbę zasobów, także gdy jeden z nich ma pojemność wystarczającą do samodzielnego wykonania operacji;
  • według pojemności – do wymaganej liczby zasobów wlicza się dostępną pojemność przydzielonych zasobów.

Zasoby zależne są dobierane według wyboru zasobu głównego. Przykład: na maszynie A pracują pracownicy P1 i P2, a na maszynie B – pracownicy P3 i P4. Wybór maszyny A w harmonogramie oznacza przydział jednego z pracowników P1 i P2.

Czas operacji może zależeć od liczby przydzielonych zasobów. Przy wydajności automatycznej czas operacji maleje proporcjonalnie do liczby tych zasobów.

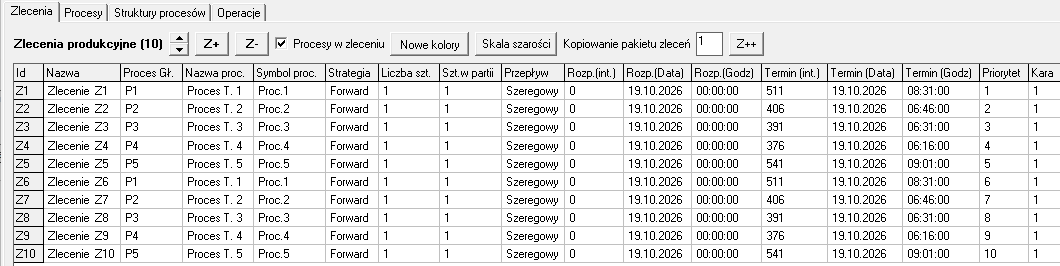

Tabela zleceń produkcyjnych w Aplikacji KbRS – proces, strategia, liczba sztuk, przepływ, termin, priorytet i kara dla zleceń Z1–Z10
Zlecenia produkcyjne w Aplikacji KbRS

Metody harmonogramowania

Metody harmonogramowania wyznaczają kolejność, w jakiej zlecenia i operacje otrzymują zasoby i czas. Aplikacja KbRS umożliwia obliczenie harmonogramu kilkoma metodami i porównanie wyników.

Podstawową metodą jest szeregowa konstrukcja harmonogramu na poziomie zleceń. Wybrana reguła wyznacza kolejność całych zleceń, a operacje każdego zlecenia są umieszczane w harmonogramie zgodnie z tą kolejnością.

Reguły priorytetowe ustalają kolejność zleceń według jednej cechy zlecenia:

  • kolejność z listy – zlecenia w kolejności na liście zleceń;
  • minimalny albo maksymalny priorytet – według priorytetu przypisanego zleceniu;
  • EDD (Earliest Due Date) i LDD (Latest Due Date) – od najwcześniejszego albo od najpóźniejszego terminu zlecenia;
  • SPT (Shortest Processing Time) i LPT (Longest Processing Time) – od najkrótszego albo od najdłuższego czasu wykonania zlecenia;
  • ERD (Earliest Release Date) i LRD (Latest Release Date) – od najwcześniejszej albo od najpóźniejszej chwili dostępności zlecenia.

Heurystyki Gupty i Palmera ustalają kolejność zleceń na podstawie czasów operacji na kolejnych stanowiskach. Obie heurystyki pochodzą z teorii szeregowania zadań w systemach przepływowych (flow shop).

Szeregowanie listowe ustala kolejność pojedynczych operacji zamiast całych zleceń. Przeszukiwanie losowe tworzy wiele wariantów harmonogramu i przedstawia ranking do 100 rozwiązań.

Ocena wielokryterialna harmonogramu

Ocena wielokryterialna harmonogramu umożliwia porównanie wariantów, gdy liczy się kilka celów jednocześnie, np. terminowość i koszty. Harmonogram najlepszy według jednego kryterium bywa słabszy według innego.

Aplikacja KbRS oblicza dla każdego harmonogramu 16 kryteriów czasowych i kosztowych. Ocena porównawcza O(H) łączy wartości kryteriów w jedną liczbę – średnią ważoną znormalizowanych wskaźników harmonogramu H.

Wagi kryteriów wynikają z porównań parami. Decydent porównuje kryteria parami, a program wyznacza wagi na podstawie tych porównań. W ocenie może uczestniczyć kilku decydentów.

Ocena O(H) jest względna. Wartość oceny ma znaczenie w porównaniu z innymi harmonogramami.

W Module KbRS do integracji zestaw kryteriów dobiera się według potrzeb wdrożenia – zob. harmonogramowanie produkcji w systemie ERP.

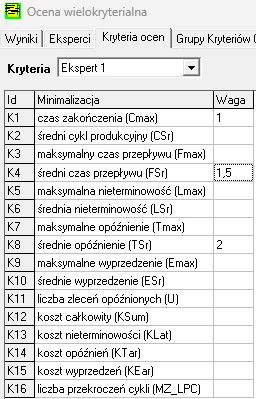

Ocena wielokryterialna w Aplikacji KbRS – wartości kryteriów i ocena porównawcza harmonogramów
Ocena wielokryterialna w Aplikacji KbRS
GrupaKryteriumCo mierzy
czasoweczas zakończenia wszystkich zleceń (makespan, Cmax)chwilę zakończenia ostatniej operacji w harmonogramie
czasoweśredni cykl produkcyjnyśredni czas od rozpoczęcia pierwszej do zakończenia ostatniej operacji zlecenia
czasowemaksymalny i średni czas przepływu (flow time)czas od chwili dostępności zlecenia do jego zakończenia (C − r)
czasowemaksymalna i średnia nieterminowość (lateness)odchylenie zakończenia zlecenia od terminu w obie strony (|d − C|)
czasowemaksymalne i średnie opóźnienie (tardiness)czas zakończenia zlecenia po terminie (max(0, C − d))
czasowemaksymalne i średnie wyprzedzenie (earliness)czas zakończenia zlecenia przed terminem (max(0, d − C))
czasoweliczba zleceń opóźnionychliczbę zleceń zakończonych po terminie
czasoweliczba przekroczeń cykliliczbę przypadków, w których operacja nie zakończyła się w takcie linii zsynchronizowanej (takt time, TT), więc następna operacja na produkcie rozpoczyna się dopiero w kolejnym takcie
kosztowekoszt całkowitysumę kosztów operacji i kar
kosztowekoszt nieterminowości, koszt opóźnień, koszt wyprzedzeńkoszt odchyleń od terminów operacji według kar jednostkowych
Tabela. Kryteria oceny harmonogramu w Aplikacji KbRS. C – chwila zakończenia zlecenia, d – termin zlecenia, r – chwila dostępności zlecenia. Wiersze „maksymalny i średni” obejmują po dwa kryteria.

Praca planisty z harmonogramem

Praca planisty z harmonogramem obejmuje przygotowanie obliczeń, ocenę wyniku i poprawki przed akceptacją. Aplikacja KbRS umożliwia planiście wpływ na każdy z tych etapów.

Planista może:

  • wybrać zlecenia do harmonogramowania;
  • zablokować część harmonogramu i oznaczyć operacje jako stałe – zablokowana część pozostaje bez zmian przy kolejnym obliczeniu;
  • zmienić terminy zleceń i opcje obliczeń;
  • obliczyć harmonogram ponownie;
  • zaakceptować propozycję harmonogramu.

Tryby wspomagania decyzji określają, na którym etapie decydent wyraża swoje preferencje:

  • a priori – decydent ustala wagi kryteriów przed obliczeniem, a harmonogram jest wybierany według tych wag;
  • a posteriori – obliczenie daje listę harmonogramów z rankingiem, a decydent wybiera jeden z nich;
  • interaktywny – decydent ocenia kolejne warianty i zmienia założenia między obliczeniami.

Historia harmonogramów przechowuje kolejne warianty obliczone w trakcie pracy. Planista może porównać te warianty przed wyborem harmonogramu.

Wykres Gantta i raport

Wynik harmonogramowania jest przedstawiony w kilku widokach, od obciążenia wszystkich zasobów do szczegółów pojedynczego zlecenia. Wykres Gantta produkcji pokazuje operacje zleceń na osi czasu dla każdego zasobu.

Wskaźniki oceny pokazują wartości kryteriów z tabeli w sekcji Ocena wielokryterialna. Widoki szczegółowe obejmują zlecenia, zasoby i grupy zleceń. Wyniki harmonogramu można także zestawić w raporcie.

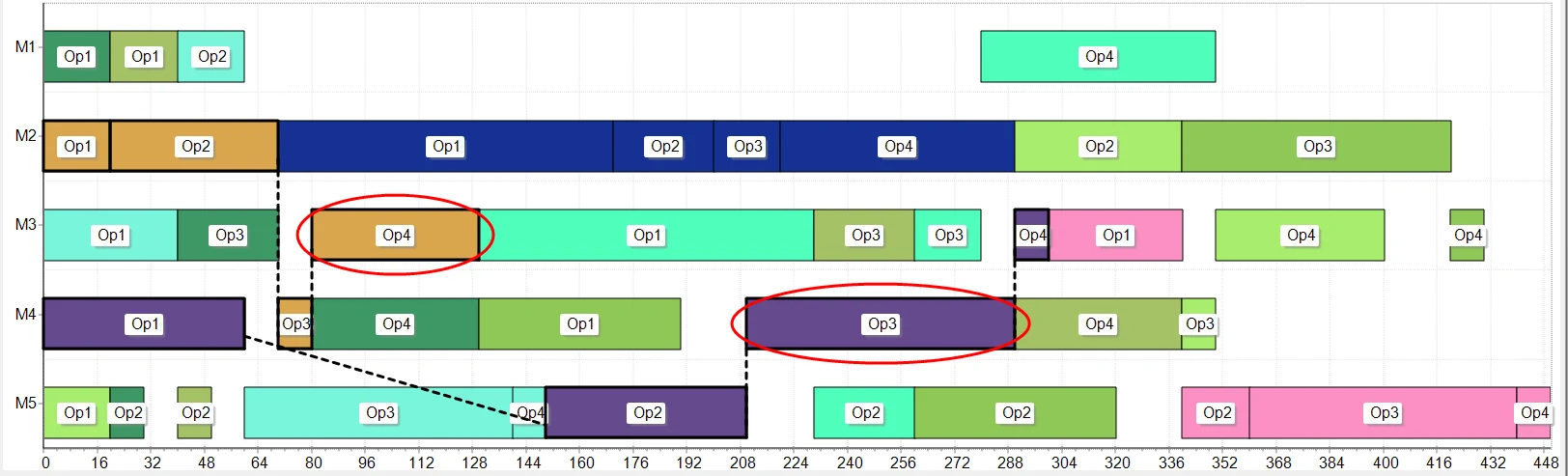

Wykres Gantta w Aplikacji KbRS – operacje zleceń na osi czasu dla kolejnych maszyn
Wykres Gantta w Aplikacji KbRS

Przeplanowanie po zakłóceniu

Przeplanowanie (rescheduling) polega na ponownym obliczeniu harmonogramu po zakłóceniu, np. po awarii maszyny albo po przyjęciu pilnego zlecenia. W Aplikacji KbRS planista blokuje wykonaną część harmonogramu i oblicza ponownie pozostałą część.

W integracji z systemem ERP system przekazuje pakiet zleceń wraz z zablokowanymi zleceniami i przedziałami czasu. Moduł KbRS do integracji oblicza wtedy harmonogram ponownie z aktualnym stanem produkcji. Szczegóły opisuje sekcja przeplanowanie w integracji z systemem ERP.

Kryteria kosztu nieterminowości, opóźnień i wyprzedzeń obejmują przy przeplanowaniu odchylenia każdej operacji. Harmonogram z mniejszą liczbą zmian otrzymuje wtedy lepszą ocenę.

Import i eksport danych

Import i eksport danych umożliwiają przeniesienie danych produkcji do programu i wyników z programu bez ręcznego przepisywania. Aplikacja KbRS umożliwia import i eksport danych w pięciu formach:

  • arkusz kalkulacyjny – dane wprowadza się według wzoru arkusza Excel, dostępnego na stronie Pobierz;
  • plik XML;
  • baza danych;
  • format własny programu;
  • format wymiany danych Modułu KbRS do integracji.

Zakres modelu

Zakres modelu określa, które cechy produkcji program uwzględnia, a które pozostają poza modelem. Znajomość zakresu modelu ułatwia ocenę, czy model odpowiada warunkom danej produkcji.

Model KbRS przyjmuje następujące założenia:

  • czasy operacji są stałe (deterministyczne) i wyrażone w jednostkach całkowitych;
  • metody harmonogramowania są heurystyczne, więc nie gwarantują harmonogramu optymalnego;
  • reguły priorytetowe porządkują całe zlecenia, a nie pojedyncze operacje (wyjątek stanowi szeregowanie listowe);
  • operacja domyślnie zajmuje jedną jednostkę pojemności zasobu;
  • czas przygotowawczo-zakończeniowy zależy od zasobu i operacji, a nie od kolejności operacji;
  • model nie opisuje jawnie transportu, materiałów i zapasów;
  • ocena harmonogramu jest względna i służy do porównania wariantów;
  • model jest statyczny, więc zakłócenie wymaga ponownego obliczenia harmonogramu (przeplanowanie).
